Loviisan ydinvoimalaitoksen vuosihuollot valmistuivat – turbiiniuudistus kasvattaa tehoa

Kuva: Fortum

Fortum sai päätökseen vuosihuollot, joihin osallistui 1 800 työntekijää. Huollon yhteydessä myös länsimaisen polttoaineen käyttöönotto lisääntyi.

Loviisan ydinvoimalaitoksen molemmat yksiköt ovat palanneet sähköntuotantoon vuoden 2026 vuosihuoltojen päätyttyä. Huolloissa vaihdettiin noin neljäsosa kummankin laitosyksikön polttoaineesta sekä tehtiin tarkastuksia, kunnossapitotöitä ja käyttöikää tukevia modernisointeja.

Kakkosyksiköllä tehtiin laaja, kahdeksan vuoden välein toteutettava vuosihuolto. Siihen kuuluivat muun muassa reaktorin tarkastukset ja painekoe, polttoaineenvaihto sekä lukuisat huolto- ja kunnossapitotyöt. Lisäksi yksiköllä tehtiin voimalaitoksen käyttöiän jatkamiseen liittyviä uudistuksia.

MAINOS
MAINOS PÄÄTTYY

Ykkösyksikön lyhyempään vuosihuoltoon sisältyivät polttoaineenvaihto, kunnossapitotöitä sekä rakenteiden ja järjestelmien uudistuksia.
Vuosihuoltoihin osallistui yhteensä 1 800 Fortumin ja yhteistyöyritysten työntekijää.

Turbiiniuudistus kasvattaa laitoksen tehoa

Vuosihuolloissa käynnistettiin useita modernisointihankkeita, joista merkittävimmät liittyvät turbiinisaarekkeen uudistamiseen. Työt ovat osa Loviisan voimalaitoksen investointiohjelmaa, jonka tavoitteena on turvata laitoksen vakaa ja turvallinen sähköntuotanto vuoteen 2050 asti.

”Matalapaineturbiinien uudistus on yksi merkittävimmistä modernisointihankkeistamme. Tänä syksynä hanke eteni pitkän valmistelun jälkeen käytännön toteutukseen”, Loviisan voimalaitoksen johtaja Sasu Valkamo kertoo yhtiön tiedotteessa.

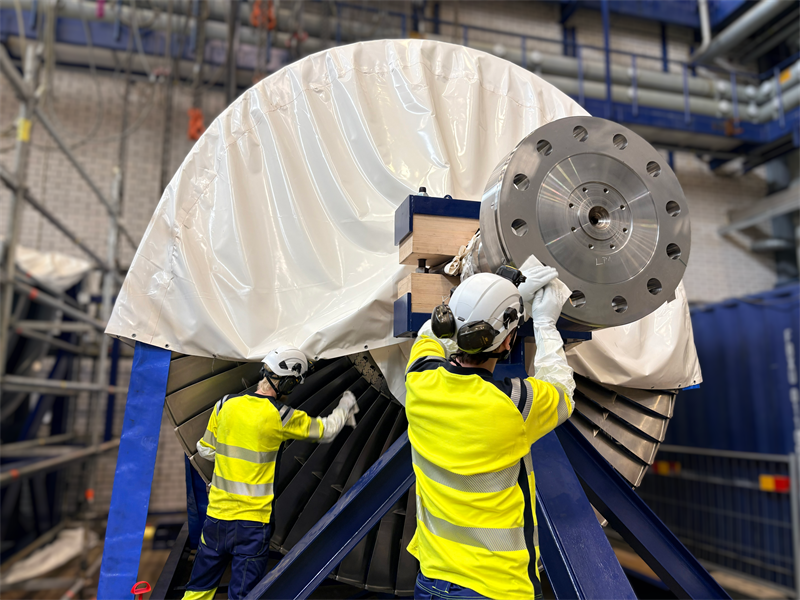

Turbiinien hyötysuhdetta parantava uudistus lisää laitoksen sähkötehoa vuosina 2026–2028 arviolta noin 38 megawattia ilman reaktorien lämpötehon nostamista. Teho kasvaa vaiheittain uudistuksen edetessä.

”Meillä on takana pitkä ja vaativa vuosihuolto, jossa matalapaineturbiinin vaihdon lisäksi uusittiin muun muassa turbiinin säätö- ja suojausjärjestelmät sekä ensimmäiset päämerivesipumput ja -moottorit. Joistain haasteista huolimatta olen tyytyväinen, että saimme toteutettua kaikki suunnitellut työt. Haluan kiittää kaikkia vuosihuoltoon osallistuneita erinomaisesta työstä, vahvasta yhteistyöstä ja sitoutumisesta yhteiseen tavoitteeseen”, Valkamo sanoo.

Länsimaisen polttoaineen käyttöönotto lisääntyi

Fortum jatkoi vuosihuollossa Westinghousen toimittaman ydinpolttoaineen käyttöönottoa. Yhtiö sopi yhdysvaltalaisen Westinghouse Electric Companyn kanssa uuden polttoainetyypin suunnittelusta, luvittamisesta ja toimittamisesta marraskuussa 2022.

Ensimmäinen Westinghousen polttoaine-erä ladattiin kakkosreaktoriin vuoden 2024 vuosihuollossa. Polttoainetta lisättiin kakkosyksikölle myös vuosien 2025 ja 2026 vuosihuolloissa. Merkittävä osa Loviisan voimalaitokseen ladatusta polttoaineesta on nyt länsimaista alkuperää.

Loviisaan kehitetään myös toista länsimaista polttoainetyyppiä. Fortum ja kolme muuta eurooppalaista energiayhtiötä solmivat huhtikuussa 2026 ranskalaisen Framatomen kanssa sopimuksen täysin eurooppalaisen ydinpolttoaineen kehittämisestä VVER-tyyppisiin voimalaitoksiin, jollainen myös Loviisan voimalaitos on.
